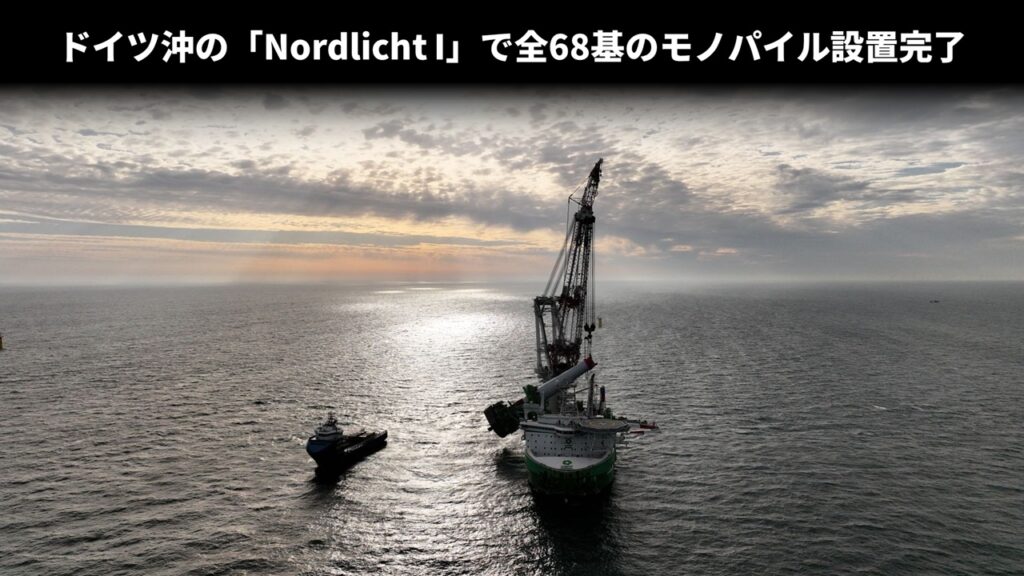

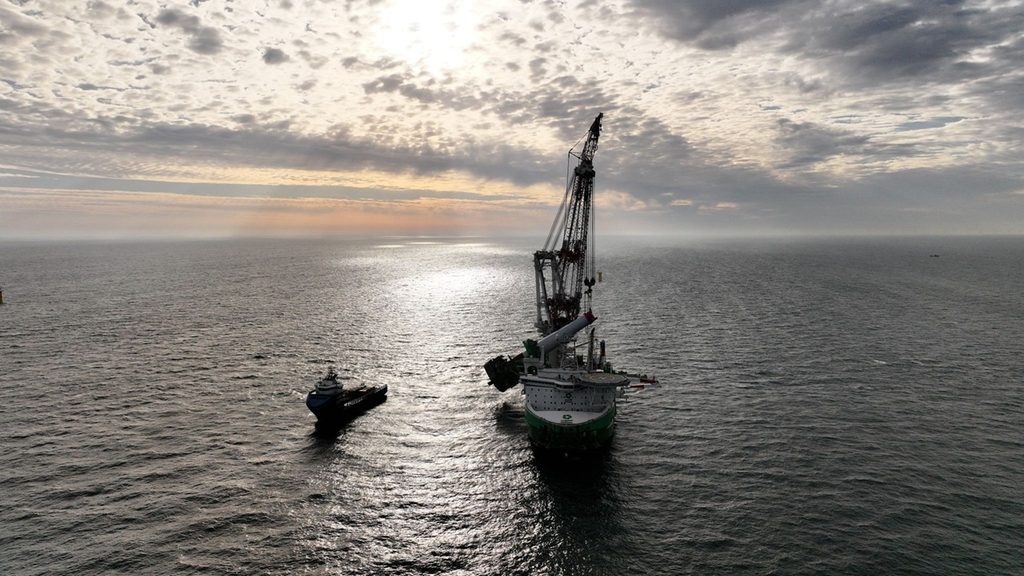

ドイツ沖の「Nordlicht I」で全68基のモノパイル設置完了

2026年9月30日、DEMEはドイツ沖の「Nordlicht I offshore wind farm」で全68基のモノパイル設置作業が完了したことを発表しました。
「Nordlicht I offshore wind farm」は「Nordlicht II offshore wind farm」とともに「Nordlicht offshore wind cluster」を構成。ボルクム島から北へ約85kmに位置するドイツ沖の北海で「Nordlicht I」に68基、「Nordlicht II」に44基のVestas製15MW風力タービン「V236-15.0 MW」を設置する計画。総発電容量は1.6GW。「Nordlicht II」の基礎設置作業は2027年に開始される予定で、両発電所は2028年に稼働を開始する見込み。稼働開始後は、年間約6TWhの電力を供給。
ドイツのロストックにあるEEW SPCで製造されたモノパイルは、最大で長さ80.5m、重量1,290トン。モノパイル設置作業は、DEMEが所有する5,000トン吊りクレーン船「ORION」によっておこなわれ、1基目の設置は2026年7月1日に完了。約3ヶ月間でモノパイル68基の設置をおこなっており、拠点港のエームスハーヴェンと設置エリアの往復を考えると、ほぼ毎日のペースで設置作業が進められたと推測できます。かなりのハイペース。

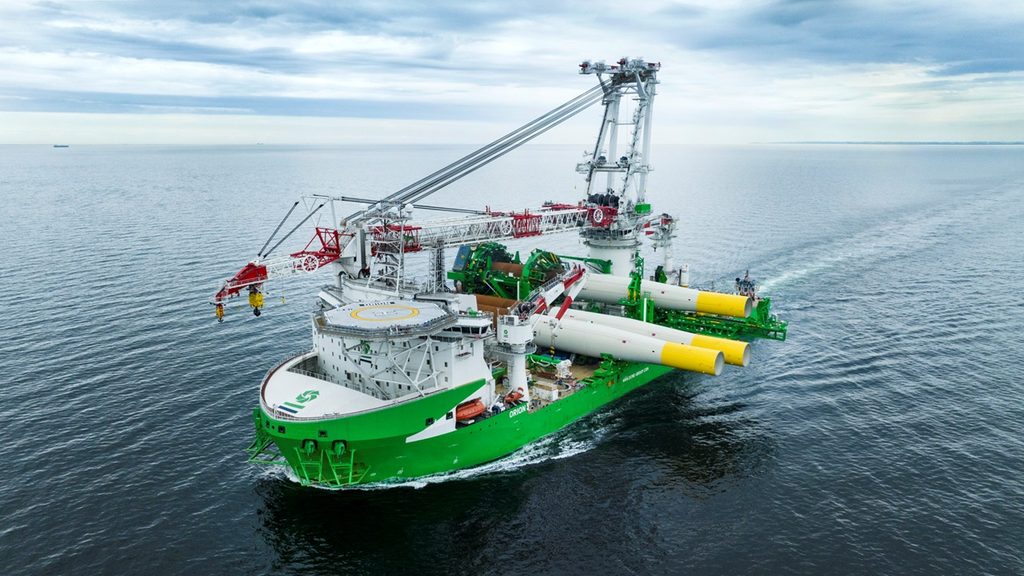

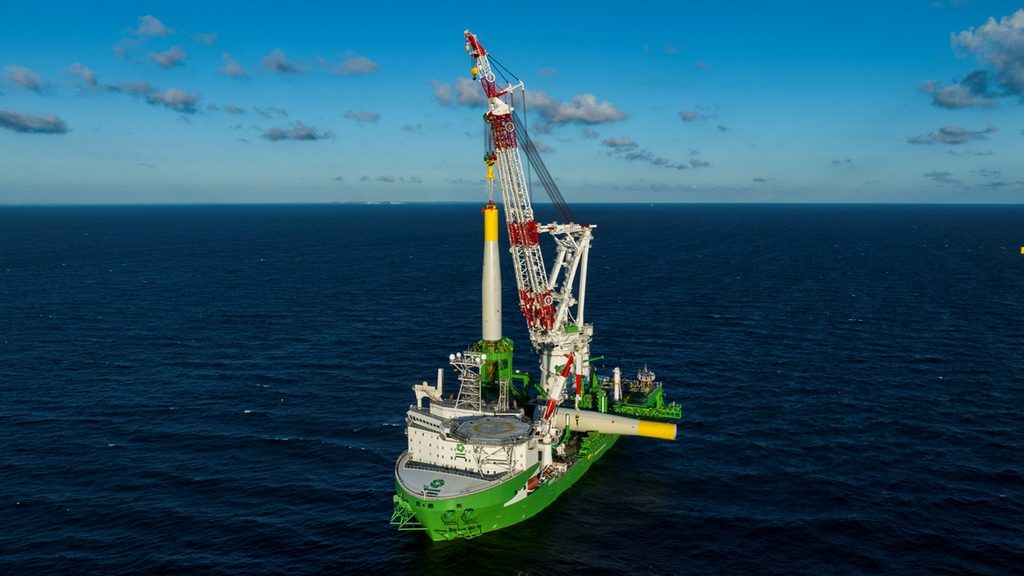

DP3搭載5,000トン吊り自航式クレーン船「Orion」


出典:DEME
| 船名 | Orion |
| クレーン能力 | 5,000トン |
| 長さ | 216.5m |
| 幅 | 49.0m |
| 深さ | 16.8m |
| 最大積載重量 | 30,000トン |
| 甲板面積 | 8,000m2 |
| DPS | DP3 |
| 建造年 | 2019年 |
Nordlicht offshore wind cluster

| 名称 | Nordlicht offshore wind cluster |
| 設置位置 | ドイツ ボルクム島から約85kmの北海 |
| 水深 | |
| 発電容量 | 1.6GW(Nordlicht I:980MW、Nordlicht II:630MW) |
| 基礎構造 | 着床式、モノパイル |
| タービンメーカー | Vestas |
| 風力タービン | 15MW「V236-15.0MW」 |
| 設置基数 | 112基(Nordlicht I:68基、Nordlicht II:44基) |
| 運転開始 | 2028年 |
| 事業者 | Vattenfall |
| その他 |
【動画】クレーン船「Orion」によるモノパイル設置作業
シリーズ「The People Behind Nordlicht(Nordlichtを支える人々)」の第1回として、Vattenfallが2026年9月28日に公開したYouTube動画。クレーン船「Orion」によるモノパイル設置作業の様子が紹介されています。
