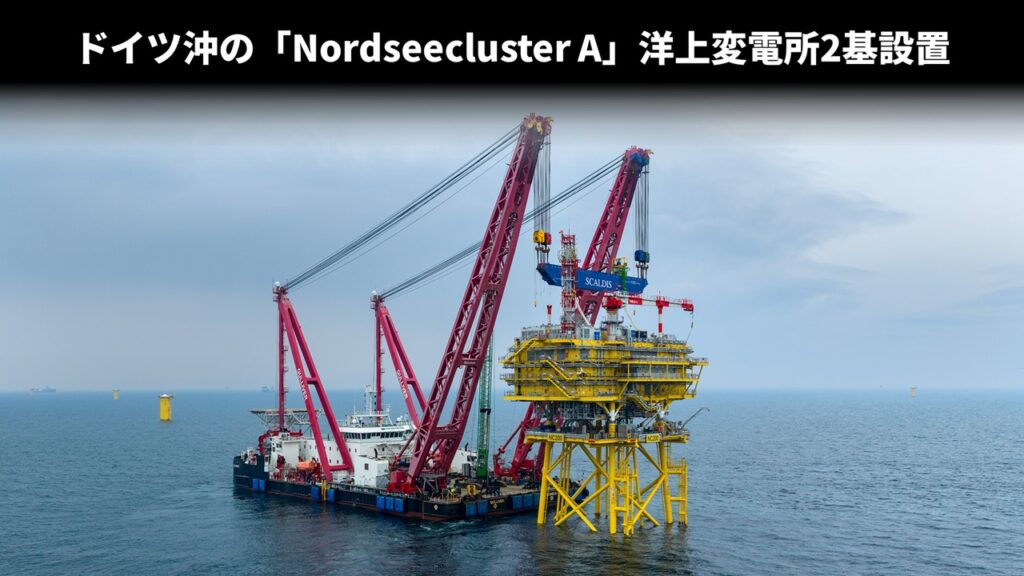

ドイツ沖の「Nordseecluster A」洋上変電所2基設置


2026年4月14日、RWEはドイツ沖の北海で建設を進めている洋上風力発電所「Nordseecluster A」において洋上変電所2基の設置が完了したことを発表しました。
洋上変電所トップサイド2基の設置作業は、ベルギーのScaldis Salvage & Marine Contractors NVが所有する4,000トン吊り起重機船「Gulliver」により実施。
「Nordseecluster offshore wind project」は、15MWの風力タービン44基で構成される660MWの「Nordseecluster A」および60基で構成される900MWの「Nordseecluster B」という2段階で建設が進められている。「Nordseecluster A」の設置エリアは、N-3.7(225MW)とN-3.8(435MW)で離れており、近い部分でも直線距離で6kmという位置関係。RWEの説明によると、2つのエリアはそれぞれ独立した送電網に接続されるため、2つの洋上変電所が必要になるという。

洋上変電所基礎はモノパイル式とジャケット式


出典:RWE
「Nordseecluster A」の洋上変電所2基はそれぞれモノパイル式とジャケット式という異なる基礎を採用している。洋上変電所基礎の設置は2025年末に完了しており、基礎設置作業は世界最大の20,000トン吊りクレーン船「Sleipnir」で実施。
トップサイドの重量は、モノパイル式の基礎に設置したものが1,800トン、ジャケット式の方が2,500トン。
関連 ドイツ沖の「Nordseecluster A」洋上変電所基礎2基設置


出典:RWE
| 洋上変電所1 (モノパイル基礎) | 洋上変電所2 (ジャケット基礎) | |
|---|---|---|
| 容量 | 225MW | 433MW |
| トップサイド重量 | 1,800トン | 2,500トン |
| トップサイド寸法 (長さ×幅×高さ) | 41m×26m×22m | 42m×30m×22m |
| 基礎重量 | 800トン | 2,000トン |
4,000トン吊り起重機船「Gulliver」


出典:Scaldis Salvage & Marine Contractors NV
ベルギーのScaldis Salvage & Marine Contractors NVが所有する4,000トン吊り起重機船「Gulliver」。2018年に中国で建造。日本の大型起重機船と同じジブ固定式ですが、自航式でジブがスライドするという2つの大きな特徴がある。
スライド式ジブというユニークな仕様により、旋回しないクレーンにもかかわらず自船に吊荷を搭載して設置場所へ輸送することが出来る。
| 船名 | GULLIVER |
| クレーン能力 | 4,000トン |
| 長さ | 108m |
| 幅 | 49m |
| 深さ | 8m |
| プロペラ | (船首)1,505kw×2 (船尾)1,720kw×2 |
| 速力 | 7ノット |
| DPS | DP(AA) (Class2相当) |
| 宿泊設備 | 78人 |
| 建造年 | 2018年 |

出典:Scaldis Salvage & Marine Contractors NV
seecluster offshore wind project

- 設置位置:ドイツ ユイスト島から北へ35kmの北海
- 発電容量:総発電容量1,560MW(A:660MW [N-3.7 225MW・N-3.8 435MW]、B:900MW [N-3.5 420MW・N-3.6 480MW])
- 風力タービン:Vestas V236-15.0 MW、104基
- 風車基礎:着床式、モノパイル(最大重量1,750トン)
- 運転開始:Nordseecluster A=2027年、Nordseecluster B=2029年
「Nordseecluster offshore wind project」は、ドイツ北西部にあるユイスト島から北へ35kmの北海に建設が予定されている総発電量1,560MWの洋上風力発電所。事業者は、RWEとNorthland Powerの合弁会社でしたが、現在はRWE(51%)、Norges Bank Investment Management(49%)。4つの風力発電サイトで構成されており、2段階のフェーズで建設が計画されている。

「Nordseecluster A」は、N-3.7(225MW)とN-3.8(435MW)で15MWの風力タービン44基で構成され発電容量は660MW。
「Nordseecluster B」は、N-3.5(420MW)とN-3.6(480MW)で構成され、発電容量900MW。
「Nordseecluster A」の風力タービン設置は2026年に開始され、運転開始は2027年初頭の予定。「Nordseecluster B」の風力タービン設置は2028年に開始され、運転開始は2029年初頭の予定。
