ドイツ沖「Gennaker」で洋上変電所2基の設置完了

ドイツ沖「Gennaker」で洋上変電所2基の設置完了
スポンサーリンク

ドイツ沖「Gennaker」で洋上変電所2基の設置完了

2026年10月16日、50Hertzはドイツ沖の「Gennaker Offshore Wind Farm」で、Allseasの「Pioneering Spirit」によるOSS「Zingst」とOSS「Darß」という2基の洋上プラットフォーム設置を完了したと発表。

50Hertzは「Gennaker Offshore Wind Farm」の送電網接続プロジェクト「OST-6-1」において、フィッシュラント=ダルス=ツィングシュト半島沖の沿岸海域に2基の洋上変電所「OSS Darß」および「OSS Zingst」を設置し、重要なマイルストーンを予定通り達成。

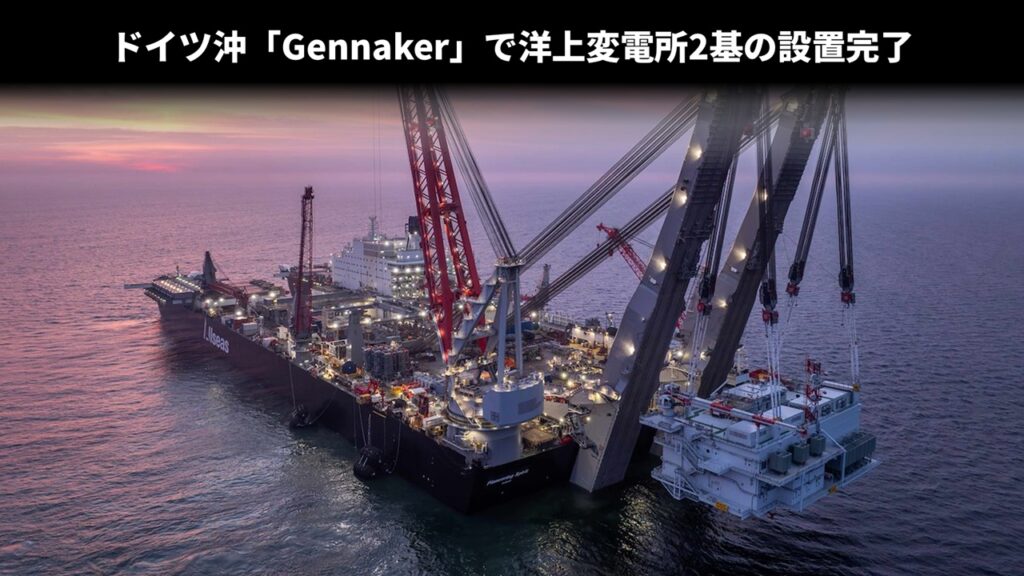

「Pioneering Spirit」によるトップサイド設置
出典:50Hertz

設置作業には全長380mを超える世界最大の設置作業船「Pioneering Spirit」が動員され、洋上変電所のジャケットおよびトップサイドを設置。

50Hertzのプレスリリースに掲載されている画像から、トップサイドの設置作業は「Pioneering Spirit」に搭載された容量20,000トンのジャケットリフトシステム(JLS)を使用しておこなわれたようです。サクションバケットを採用したジャケットの設置方法は不明。JLSを使用してトップサイド設置をおこなったことは、これまでに無いので初めてだと思います。

部材名称寸法(長さ×幅×高さ)重量
ジャケット40m×28m×33m3,700トン
トップサイド68m×37m×21m5,300トン

将来的に「Gennaker Offshore Wind Farm」の風力タービン63基で発電する電力は2基の洋上変電所に集約され、電圧を66kVから220kVへ昇圧。3系統のケーブルを通じて電力は沿岸部へと送られ、新たに建造したグネヴィッツ(Gnewitz)変電所へ送電。送電網接続ケーブルの全長は約90kmで、そのうち最大53kmがバルト海を通り、約35kmが陸上を通るルートとなっており、この送電網接続システムは927MWの電力を送電できるように設計されている。

現在の計画で、「Gennaker Offshore Wind Farm」は2028年に試運転を開始する予定。

「Pioneering Spirit」

出典:Allseas
「Pioneering Spirit」に搭載されている揚重設備
  • 旋回クレーン 5,000トン
  • ジャケットリフトシステム(JLS) 20,000トン
  • トップサイドリフトシステム(TLS) 48,000トン → 60,000トンへアップグレード完了
船名Pioneering Spirit
総トン数403,342トン
長さ382m
幅124m
スロット長さ:122m
幅:59m
速力14ノット
宿泊設備571人
トップサイドリフト容量60,000トン
ジャケットリフト容量20,000トン
搭載クレーン5,000トン
船籍マルタ
建造年2014年

Gennaker Offshore Wind Farm

「Gennaker Offshore Wind Farm」は、ドイツのフィッシュラント=ダルス=ツィングシュト半島から北へ約15kmのバルト海でSkyborn Renewablesが開発を進めており、Siemens Gamesa製の風力タービン「SG 14-236 DD」63基と洋上変電所2基を設置する計画で総発電容量は976.5MW。2028年に運転開始の予定。

名称Gennaker Offshore Wind Farm
設置位置ドイツ フィッシュラント=ダルス=ツィングシュト半島から北へ約15km
発電容量976.5MW
基礎構造着床式、モノパイル
タービンメーカーSiemens Gamesa
風力タービン9MW → SG 14-236 DD
設置基数103基 → 63基
運転開始2028年
事業者Skyborn Renewables
その他洋上変電所2基
