英国「Dogger Bank」で全277基の風力タービン基礎設置完了

出典:Seaway7
2025年11月27日、Seaway7はイングランドのヨークシャー沖に建設中の「Dogger Bank Wind Farm」で最後のトランジションピースを設置し、全277基の基礎設置作業を完了したと発表しました。
「Dogger Bank Wind Farm」は、Dogger Bank A、Dogger Bank B、Dogger Bank Cという3つのフェーズで開発されており、それぞれの発電容量は1.2GW、合わせると3.6GW。完成すれば世界最大の洋上風力発電所となる。
Seaway7は、Dogger Bank A,B,C 全ての風力タービン基礎設置を請け負っており、Dogger Bank Aで最初のモノパイルとトランジションピース設置がおこなわれたのは2022年7月。
「Dogger Bank Wind Farm」の上席プロジェクトマネージャーAlan Evans氏は、”本日、過去3年間、Dogger Bank Wind Farmの3つのフェーズにわたり、500を超える基礎資産を安全かつ成功裏に設置できたことを祝します。この間、Seaway7とその下請けサプライヤーとの強固なパートナーシップを築き、非常に困難で複雑なエンジニアリング課題を共に乗り越えてきました。”と述べています。500を超える基礎資産というのは、モノパイル277基とトランジションピース277基を合わせた554基を指している。
「Dogger Bank Wind Farm」は2026年に全面運転を開始予定。

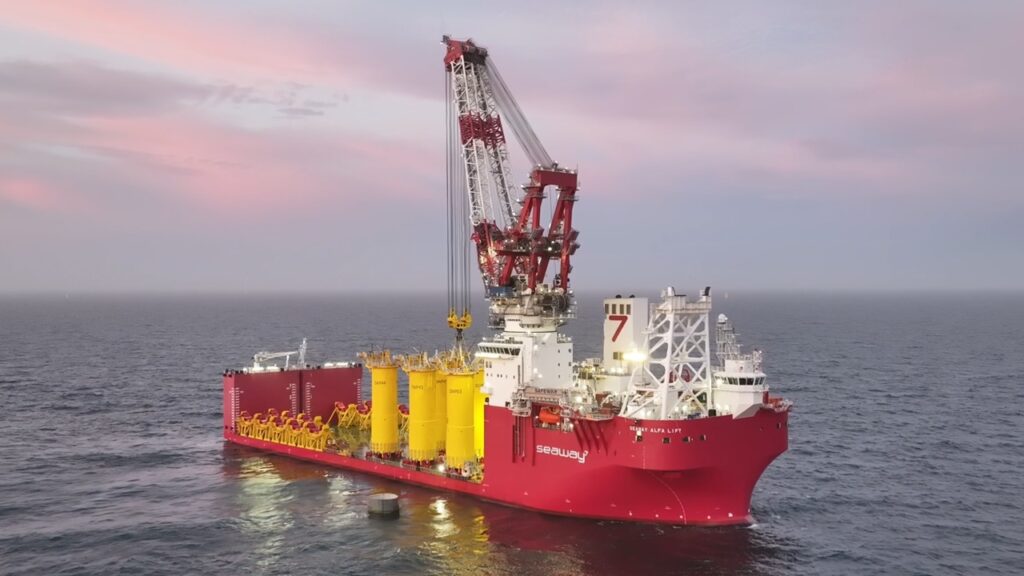

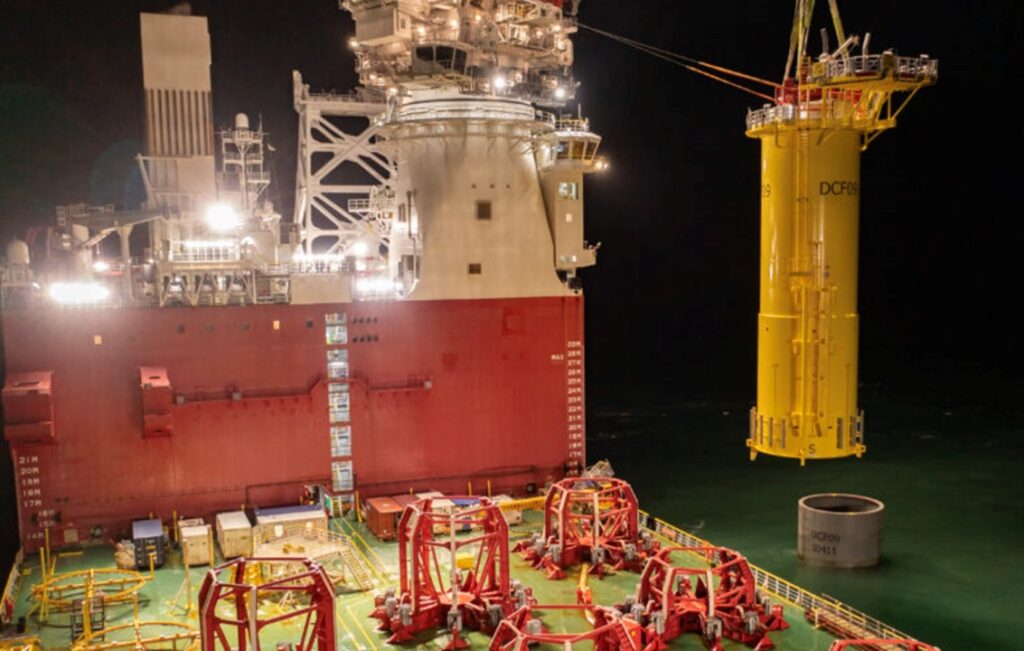

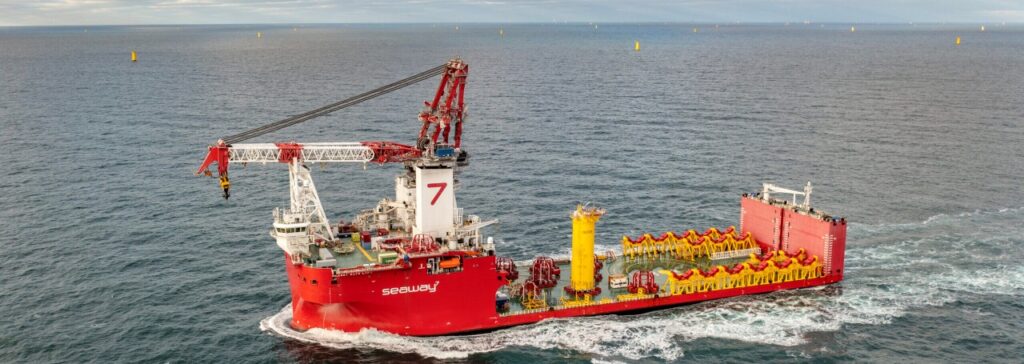

基礎設置をおこなった作業船

出典:Seaway7
Seaway7は掲載情報で「Dogger Bank Wind Farm」の基礎設置について、従事した自社作業船2隻を挙げて記載。建設初期段階で5,000トン吊りクレーン船「Seaway Strashnov」を動員してモノパイル277基設置、2025年11月下旬に3,000トン吊りクレーン船「Seaway Alfa Lift」によりDogger Bank Cで最後のトランジションピースを設置したと述べています。

出典:SSE
しかし、2022年7月の建設開始時にDogger Bank Aで最初のモノパイルおよびトランジションピースを設置したのはDEMEが所有する1,500トン吊りSEP起重機船「INNOVATION」。
プロジェクトの計画当初、風力タービン基礎の輸送・設置作業は「Seaway Alfa Lift」でおこなう予定でしたが、最初の基礎設置でDEMEのSEP起重機船「INNOVATION」を動員した理由は、「Seaway Alfa Lift」の建造納期遅延に起因している。
「Seaway Alfa Lift」は中国の招商局重工(CMHI)海門基地で建造、当初予定していた完成時期は2022年初頭。ですが、メインクレーン搭載完了後の2021年10月、格納式Aフレームに関する事故発生。
その後、予定より1年以上遅れた2023年6月に竣工。「Seaway Alfa Lift」は、自航式でDP2を備えた3,000トン吊りクレーン船であることに加え、半潜水式という性能を持つ世界でも珍しいクレーン船。Seaway7のウェブページで理由は分かりませんが船体の半潜水仕様に関する情報は掲載されていない。唯一、半潜水式に関係がある情報としてバラスト容量14万4,045m3という数値が記載されている。船体設計を手掛けたUlsteinの掲載情報によると、最大甲板深度は14.66m。
「Seaway Alfa Lift」は世界中のクレーン船のなかでもユニークな仕様であるため、今以上に活躍する姿を見たい気持ち。特に半潜水式という特殊能力を活かした作業に期待。

出典:Seaway7

出典:Ulstein
5,000トン吊りクレーン船「Seaway Strashnov」

出典:Seaway7
| 船名 | Seaway Strashnov |
| クレーン能力 | (メイン)5,000トン (補助)800トン |
| 揚程 (水面上) | (メイン)102m (補助)134m |
| 長さ | 183m |
| 幅 | 47m |
| 深さ | 18.2m |
| DPS | DP-3 |
| 速力 | 12ノット |
| 宿泊設備 | 220人 |
| 船籍 | キプロス |
| 建造年 | 2011年3月 |
3,000トン吊りクレーン船「Seaway Alfa Lift」

出典:Seaway7
| 船名 | Seaway Alfa Lift |
| クレーン能力 | 3,000トン |
| 揚程 | 108m(水面上) |
| 長さ | 217.88m |
| 幅 | 56m |
| 深さ | 12.6m |
| DPS | DP2 |
| 速力 | 13ノット(最大) |
| 宿泊設備 | 100人 |
| 船籍 | キプロス |
| 建造年 | 2023年6月 |
「Seaway Alfa Lift」は、3,000トン吊りのクレーンを搭載し、自航式でDP2を備えたクレーン船であることに加え、半潜水式という性能を持つ世界でも珍しいクレーン船。
世界最大の洋上風力発電所「Dogger Bank Wind Farm」

| 名称 | Dogger Bank A | Dogger Bank B | Dogger Bank C | 合計 |
| 発電容量 | 1.2GW | 1.2GW | 1.2GW | 3.6GW |
| 風力タービン | GE Haliade-X 13MW | GE Haliade-X 13MW | GE Haliade-X 14MW | ― |
| 設置数 | 95基 | 95基 | 87基 | 277基 |
| 風車基礎 | モノパイル | モノパイル | モノパイル | ― |
| 完成予定 | 2024年 | 2026年 | ― |
プロジェクトは、英国エネルギー大手SSEグループ傘下のSSE Renewablesと石油会社Equinor、ノルウェーの洋上風力発電会社Vårgrønnという3社による合弁事業。出資比率は、SSE Renewables(40%)、Equinor(40%)、Vårgrønn(20%)。
