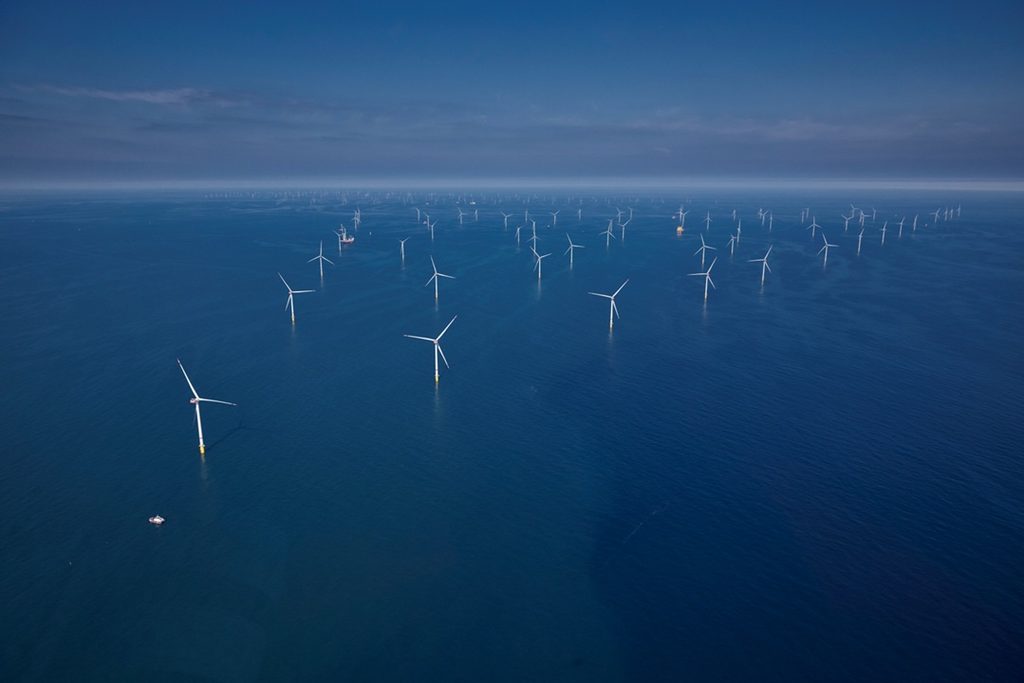

ドイツ最大、960MWの洋上風力発電所「He Dreiht」完成


出典:EnBW
2026年9月17日、EnBW(Energie Baden-Württemberg)はドイツ沖の「He Dreiht Offshore Wind Farm」が完成したことを発表しました。
各タービンを順次送電網に接続して試験と起動をおこなう本格稼働に向けたプロセスは段階的に進められており、すでに一部のタービンからは送電網への電力供給を開始している状態。他のタービンもそれに続く予定で、現在の進捗状況から判断すると、今後数ヶ月以内に風力発電所全体が前面稼働を開始する見込みだという。
EnBWは2017年、ドイツにおける洋上風力発電所の入札第1回において「He Dreiht」の事業権を獲得。公的資金の支援は一切受けておらず、同社はプロジェクト会社を通じて株式の50.1%を保有しており、残りの49.9%は、Allianz Global Investors、AIP Management、Norges Bank Investment Managementから成るコンソーシアムが保有。総投資額は約24億ユーロ、日本円で約4,320億円(1ユーロ=180円として換算)。
「He Dreiht Offshore Wind Farm」は、ドイツのボルクム島から北西約90km、ヘルゴラントから西へ約110kmの北海に位置する着床式の洋上風力発電所。Vestas製の15MW風力タービン「V236-15.0 MW」64基と洋上変電所1基で構成され、総発電容量は960MW。発電する電力量は約110万世帯分の年間電力需要に相当し、ドイツ最大の洋上風力発電所となる。
ピーク時には500人以上の作業員、60隻以上の船舶が現場で稼働
2024年5月にモノパイル設置作業が開始され、同年8月に64基のモノパイル設置完了。15MW風力タービン「V236-15.0 MW」の設置作業は2025年4月に開始され、2026年8月に全64基の設置を完了。ピーク時には500人以上の作業員と60隻以上の船舶が現場で稼働。
設置したモノパイルは直径9m、長さ約70m、重量1,350トン、すべてドイツで製造。15MW風力タービン「V236-15.0 MW」はハブ高さ142m、ローター直径236m、掃引面積約44,000m2。ローター1回転で一般家庭4世帯が1日に消費する電力を発電することができる。
発電量の大部分はすでにPPA確保
EnBWは「He Dreiht」で発電される電力の大部分に関して、すでにPPA(Power-Purchase-Agreement:電力購入契約)を通じて確保されており、残りの電力量についても新たな購入候補先と協議を進めているという。
公表されているPPAの主な契約先は、Fraport 85MW、Evonik 150MW、Salzgitter 50MW、Bosch 50MW、Deutsche Bahn 20MW、Telekom傘下のPASM 100MW、SHS-Stahl-Holding Saar 50MW、Google 100MW、DHL Group 20MW。
すでに契約締結している主な契約先のPPA電力量は625MW、総発電容量 960MWに対して約65%。
| 企業名 | PPA電力量 |
|---|---|
| Evonik | 150MW |
| 100MW | |
| Telekom傘下のPASM | 100MW |
| Fraport | 85MW |
| Salzgitter | 50MW |
| Bosch | 50MW |
| SHS-Stahl-Holding Saar | 50MW |
| Deutsche Bahn | 20MW |
| DHL Group | 20MW |
| 計 | 625MW |
「He Dreiht Offshore Wind Farm」

| 名称 | He Dreiht Offshore Wind Farm |
| 設置位置 | ドイツ ボルクム島の北西約90km、ヘルゴラントの西約110km |
| 水深 | 37.7~40.6m |
| 発電容量 | 960MW |
| 基礎構造 | 着床式、モノパイル |
| タービンメーカー | Vestas |
| 風力タービン | 15MW「V236-15.0 MW」 |
| 設置基数 | 64基 |
| 運転開始 | |
| 事業者 | EnBW(50.1%) Allianz Global Investors、AIP Management、Norges Bank Investment Managementから成るコンソーシアム(49.9%) |
| その他 | 洋上変電所1基 |
